香洲主城区防风抗灾保底电网工程 将于台风季前完工
2016、2017连续两年,珠海电网供电可靠率获评全国第一。去年8月份,珠海遭受了超强台风“天鸽”的重创,珠海电网同样受到较大影响。
为提升珠海电网抗灾能力,2017年9月份开始,南方电网广东珠海供电局在重新审视珠海防风保底电网规划建设优化原则及标准的基础上,快马加鞭开展珠海防风抗灾保底电网建设。
26日,记者从珠海供电局获悉,计划2018年竣工投产的工程项目将于6月底完工并投入使用。
2020年香洲主城区实现110千伏全电缆供电
根据《珠海保底网架优化完善方案研究报告》显示,珠海市防风抗灾保底电网建设的近期目标是:2020年,将中心城区220千伏南屏站、凤凰站等关键变电站改为室内变电站,并将中心城区110千伏架空线全部下地,香洲主城区实现110千伏全电缆供电;并完成全市范围重要220千伏和110千伏架空线路防风加固改造工作,金湾、斗门等区中心形成至少1个满足防风要求的110千伏供电通道,城市供电安全性进一步提升。
按照保底网架优化完善方案要求,其中2018年台风季来临前,主城区重点建成投产4个项目,包括220千伏珠海至拱北第二回线路工程、220千伏加林至珠海双回线路工程、220千伏珠海至凤凰双回线路电缆化改造工程、220千伏凤凰至拱北单回线路解口入吉大站工程。
珠海供电局计划发展部有关人士表示,对于列入保底电网的其他重要供电设施,结合技术经济分析论证结果,采用包括更换防风型导线、加强杆塔强度等适当的加固方案。对于新建线路,将全面执行高于国家标准的要求,110千伏和220千伏线路设计风速重现期,从国家标准30年提高至50年,另外在国家规范的基础上进一步提高风荷载设计系数取值,将显著提高线路杆塔的防风能力。
3个月“打洞穿线”53公里

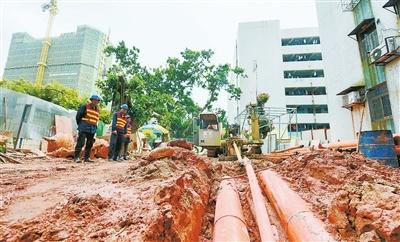

采访中,珠海供电局防风抗灾保底电网工程项目部经理李大荃告诉记者,上述4个项目工程一共要在地下铺设7条线路,全长53公里,分“开挖”和“钻洞”两种方式施工,工程的核心任务就是地下“打洞和穿线”。为了抢在台风季前完成防风抗灾保底电网工程的4个项目,该局集中力量开展工程的可行性研究、初步设计图、施工图等工作,目前正在全力施工。
“其中,220千伏珠海至凤凰双回线路电缆化改造工程只有6.8公里,但要分12段施工,每打通其中的一段线路,都要经过七八道程序。”据李大荃介绍,程序先后包括测量地下管线、确定管道横截面位置、启动可以自动化避障功能的水平导向钻打管线洞、并通过不断更换升级到直径为1.3米的钻头将孔洞直径扩大、同时用水泥浆护洞、往成型的孔洞里拖放电缆保护管、在管头做电缆线接续井、拖放高压以及通信电缆(每段线路有6根管线)、对交接处的电缆接头施工,验收合格后通电。
据悉,上述4个项目工程最长的一段需要从地下钻洞460米,“虽然在施工技术上比较成熟,但在施工期间,受工期和工艺的要求,施工期间会出现噪音。”李大荃表示,“我们全力降低施工带来的影响,也得到了大多数市民的理解和支持。”
工程进度:
4条高压电缆改造完成过半
记者从《珠海保底电网优化完善工作报告》中了解到,珠海供电局从网架优化完善、设备防风加固及线路电缆化、变电站户内化等方面提出了2020年前需要实施的26项重点工程。
其中,220千伏珠海至拱北第二回线路工程将原有珠拱临线珠海变电站侧架空段进行电缆化改造,预计于4月15日前正式建成投产,建成后将极大提高珠海主城区的供电可靠性。
220千伏珠海至凤凰双回线路电缆化改造工程力争4月30日全线具备电缆敷设条件,力争6月底建成投产,建成后将有效提高极端天气情况下对澳供电和珠海主城区的供电可靠性。
220千伏加林至珠海双回线路工程自加林站新建双回220千伏线路至珠海站,也计划于今年6月30日前建成投产,建成后将大幅提高珠海站及对澳供电北通道的供电可靠性和灵活性。
220千伏凤凰至拱北单回线路解口入吉大站工程正在开展停电前的施工准备工作,总体进度可控受控,按照要求,该工程预计于今年12月30日前建成投产,建成后将极大提升珠海香洲、吉大片区的供电可靠性。
李大荃表示,截至目前,今年台风季前需要投入使用的4条高压线电缆地下铺设工程已经进度过半,按照实际进度,最迟将于6月底台风季前全部完工并投产。
